Keek op de Week 17
Op volle sterkte zijn we sinds woensdag aan de gang. Direct nadat heistelling nummer twee arriveerde op de bouwplaats zijn we begonnen met opbouwen, stellen en het bedrijfsklaar maken. Om 11.00 uur ging de eerste paal de grond in en aan het eind van de dag waren er tien geslagen.
De vrachtwagens met heipalen zie ik af en aan door de poort gaan. Hoeveel vrachten worden er eigenlijk per dag geleverd?
"Per stelling komen er drie vrachtwagens per dag. Gemiddeld liggen er zo’n acht tot negen palen op een vracht."
Hoeveel palen zijn er deze week geslagen?
"Even rekenen hoor….Nou, totaal zitten er nu voor blok 2 ongeveer 200 palen in de grond. Dus zo’n 780 palen nog te gaan."

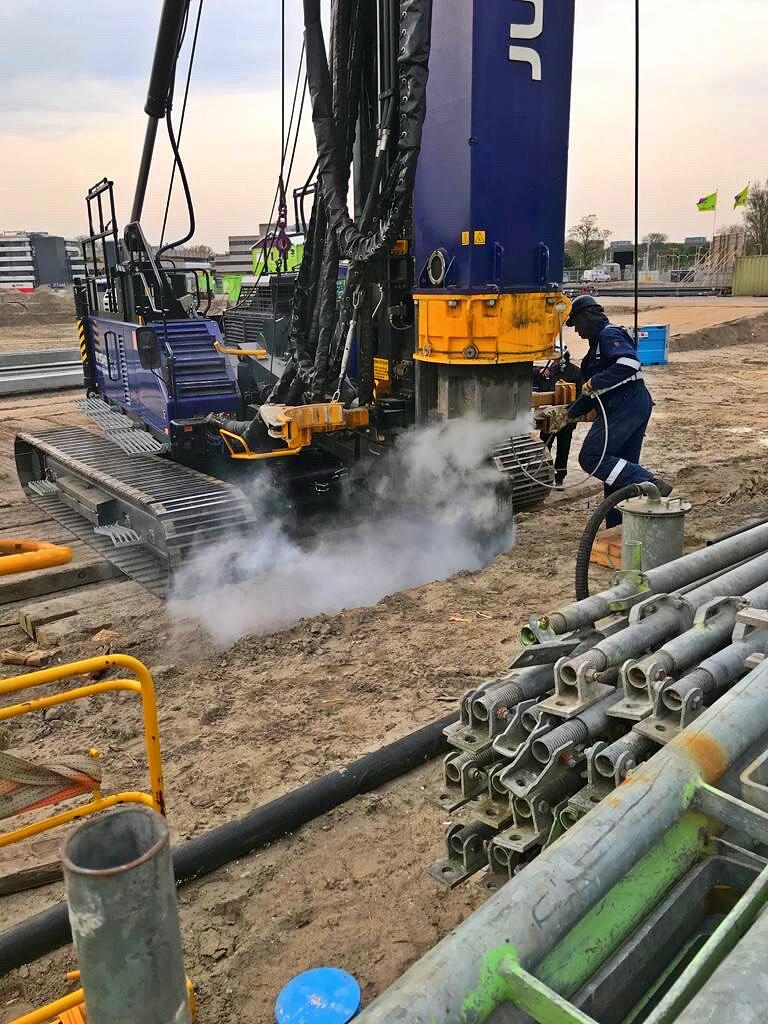

Af en toe zie ik de rookpluimen uit de heistellingen komen en ruikt het verbrand. Is dat normaal?
"Dat is de houten mutsvulling, die is dan murf geslagen van de klappen op zijn kop. Het wordt dan zo heet, dat je rookontwikkeling ziet. Voor ons het moment dat de mutsvulling toe is aan vervanging. Deze vulling beschermt de paalkop tijdens het heien tegen splijten en scheuren. Ja, jij begint te lachen, maar zo noemen we dat echt."
Hoeveel mensen zijn er actief betrokken bij het heien?
"Per stelling hebben we een machinist (slaat de paal), heibaas (staat bij de stelling, pikt de paal aan, zet ze op maat in de grond) en een heiopzichter (telt het aantal slagen van een paal en legt alles vast in het heidagboek). Op dit moment hebben we twee heiploegen rondlopen van in totaal zes man. En dan hebben we nog onze maatvoerder. Hij zet de palen uit en meet het werk in na het heien."
Zijn er vaste momenten op een dag dat er niet geheid wordt?
"Tijdens de pauzes rond 09.00 uur en 12.30 uur hoor je twintig minuten niks. En vanaf 15.45 uur wordt het stil. Wel kan het zo zijn, dat als we in tijdnood komen ik besluit dat we na 16.00 uur nog doorgaan."
Wat is er verder deze week gebeurd en wat staat er op de planning voor 3 tot 7 mei?
"De eerste wanden van de koopwoningen 1.01 zijn gestort. En de eerste begane grond vloerelementen zijn gelegd van het eerste blok huurappartementen. Als je kijkt op het kaartje bij Keek op de Week 14 het licht groene deel. Verder is de stadsverwarming bezig met het aanleggen van het hoofdtracé voor de verwarming in de kruipruimtes van de woningen. En naast dat wij bezig zijn met heien, staan er bij Heycop voor week 18 en 19 (3 tot en met 14 mei) ook heiwerkzaamheden op de planning."
Tot de volgende Keek op de Week,
Team De Nieuwe Defensie
